신재생에너지 발전사업자 전력계통 영향평가

Renewable Energy, Evaluation of Power System Effects

신재생발전기 성능검증 수행절차

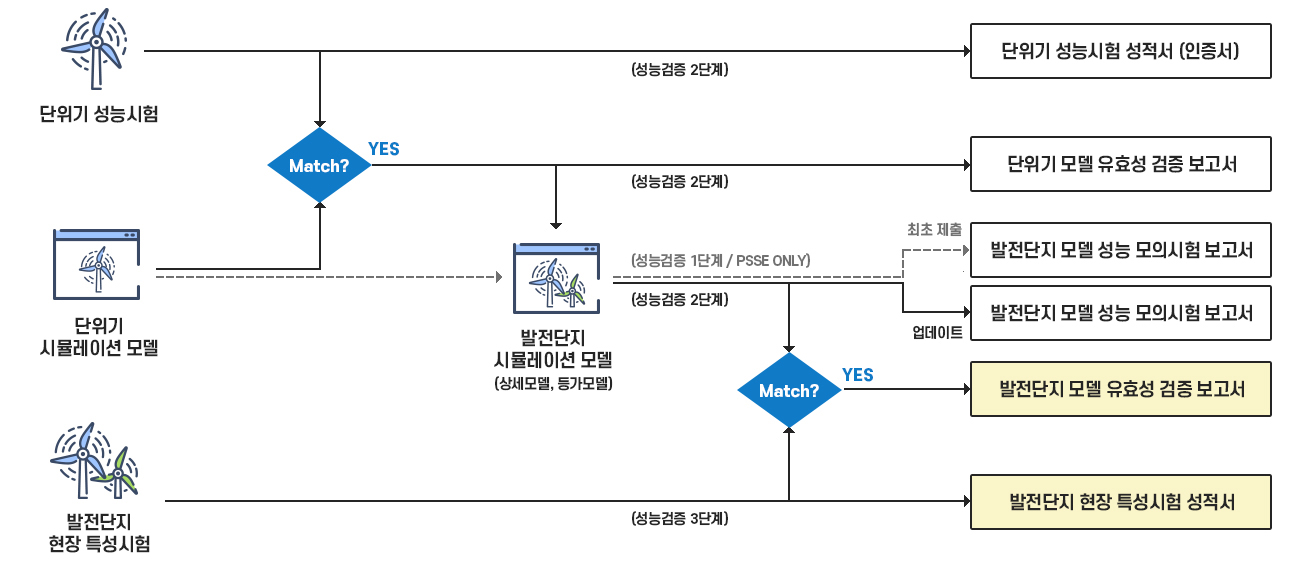

성능검증 수행절차

성능검증 수행절차 이미지 확대보기
성능검증 수행절차 이미지

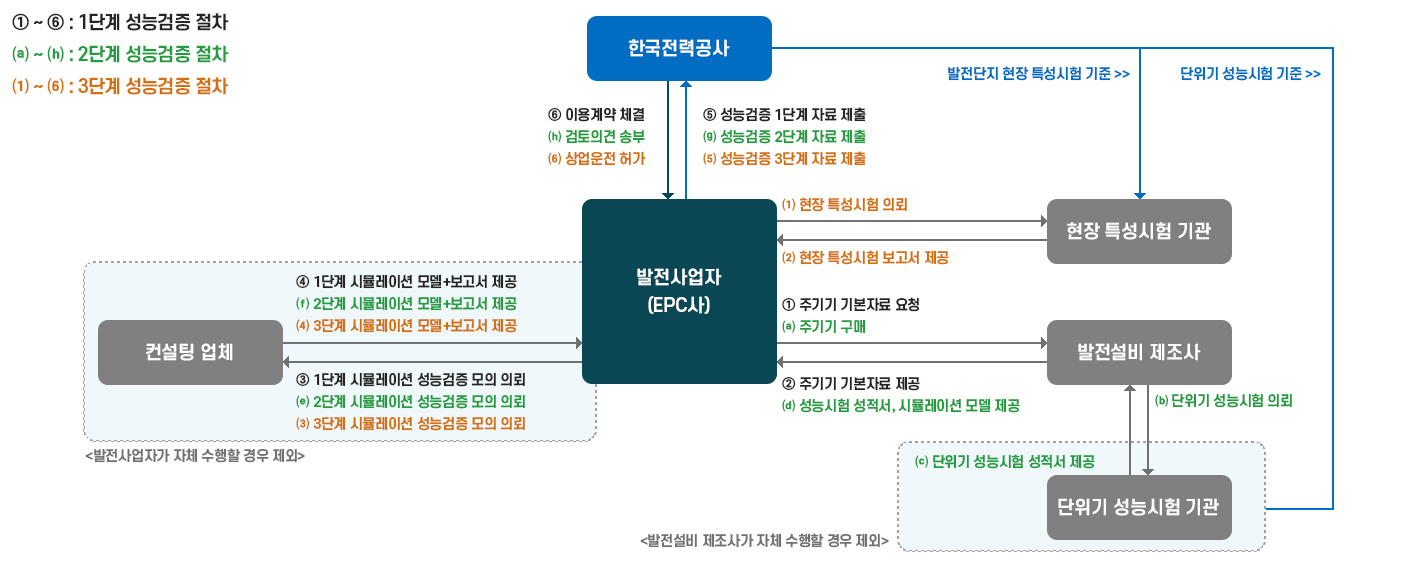

성능검증 기관별 역할

성능검증 기관별 역할 이미지 확대보기
성능검증 기관별 역할 이미지

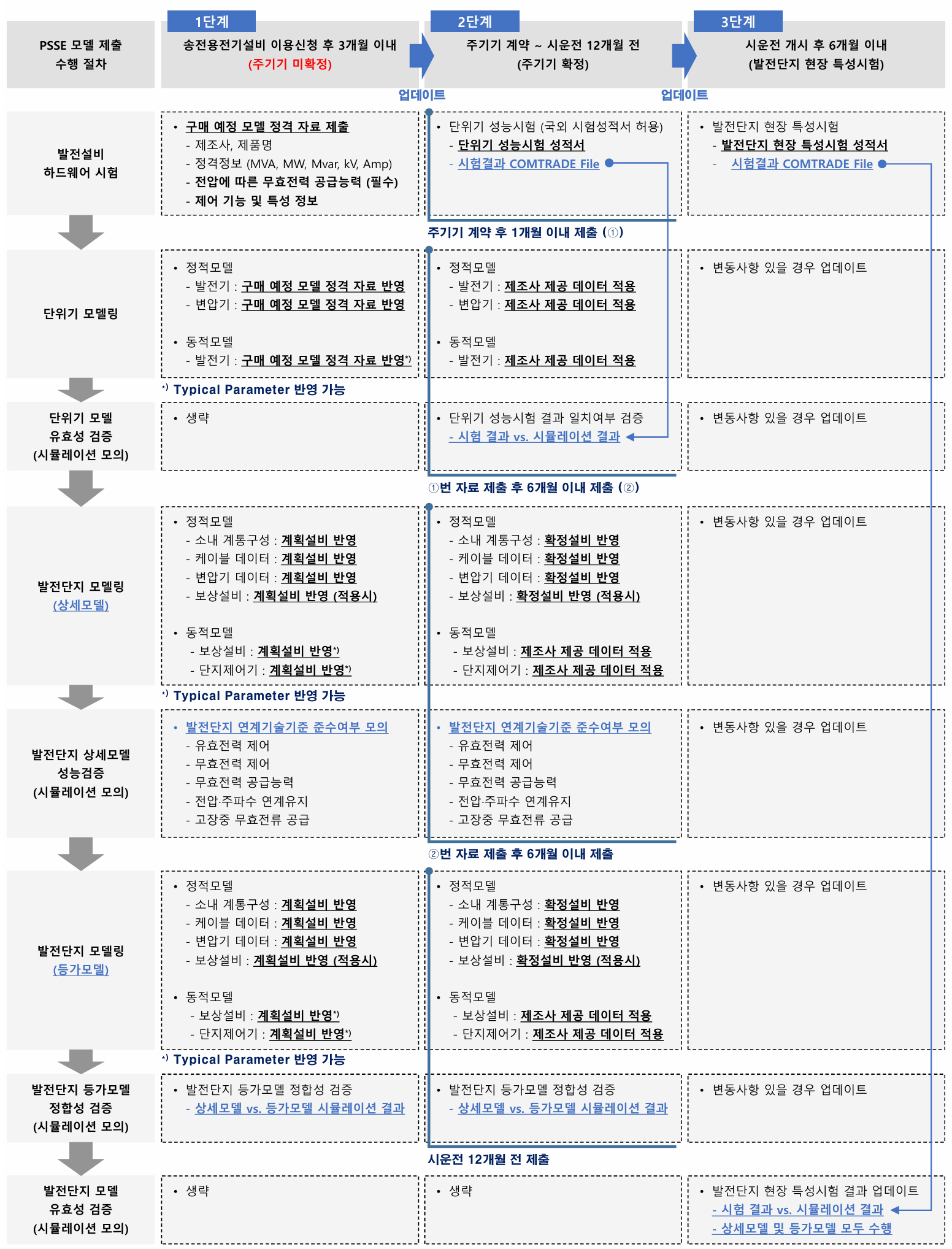

PSSE 모델 제출 절차
팝업닫기

성능검증 1단계 (송전용 전기설비 이용신청 후 3개월 이내)

  • 성능검증 1단계는 기본계획 데이터를 반영함
  • 신재생발전기 주기기 계약 체결 전일 경우 구매 예정 모델 데이터를 반영하고 추후 업데이트 가능함 (단위기 모델 유효성 검증 생략)
  • 순동무효전력 보상설비 적용 필요성 분석을 위해서는 다음 각 호의 구체적인 데이터가 필요함

    • 신재생발전기 무효전력 공급특성, 발전단지 소내계통 구성, 케이블 및 변압기 임피던스, 기타 전압 보상설비 (적용시)
  • 이용계약 단계에서 상세 설비 계획이 어려울 경우 발전단지 총 설비용량의 33% 순동무효전력 보상설비를 선제 적용하는 방법이 있음

성능검증 2단계 (주기기 계약 체결 ~ 시운전 12개월 전)

  • 성능검사 2단계는 상세계획 데이터를 반영함
  • 각 단계별 시뮬레이션 성능검증 수행 방법은 [PSSE 모델 제출 절차] 도표에 명시된 절차로 수행함

성능검증 3단계 (시운전 개시 후 6개월 이내)

  • 성능검증 3단계는 현장 특성시험 결과 데이터를 반영함

신재생발전기 성능검증 평가절차

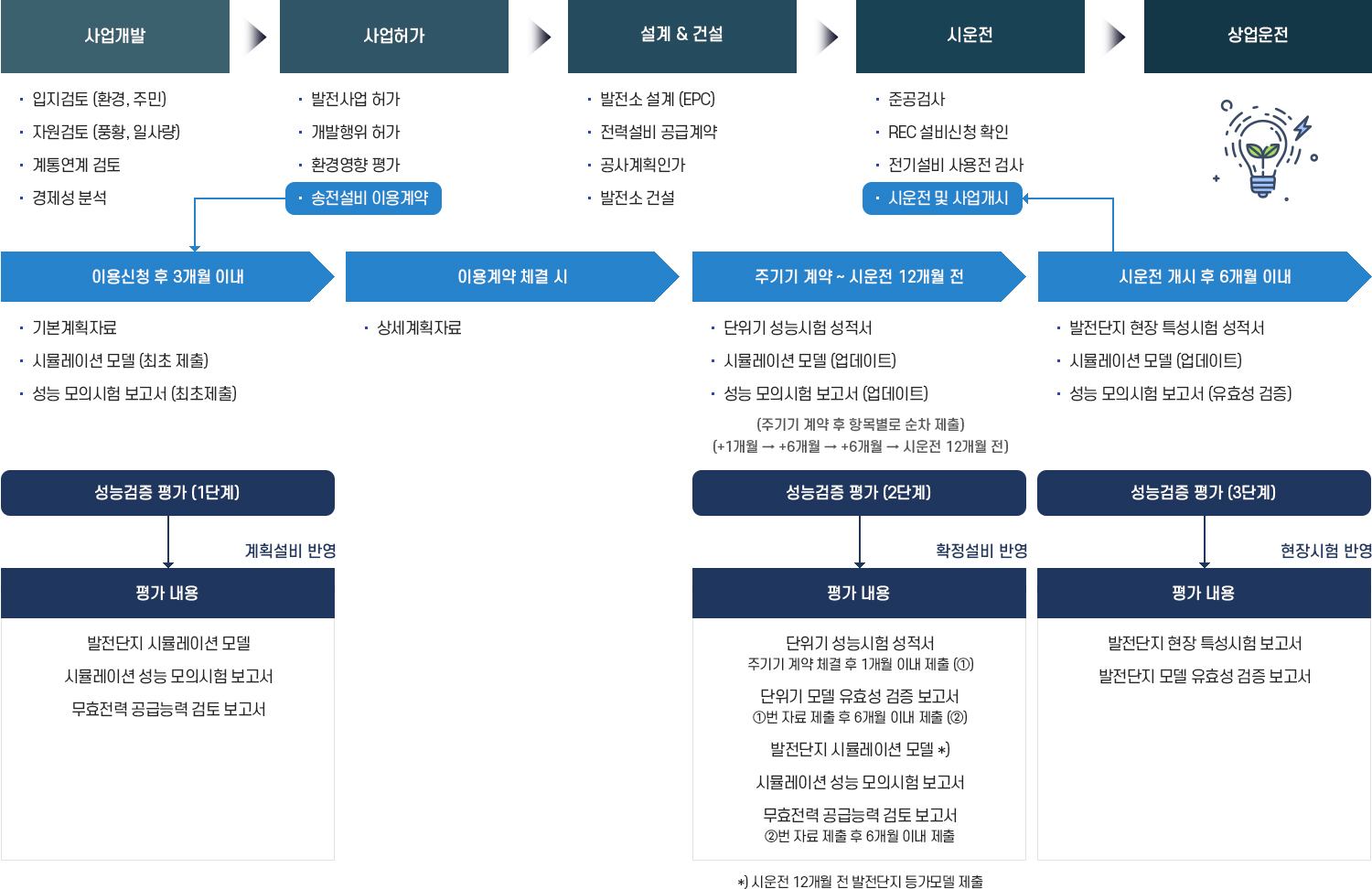

사업단계별 성능검증 절차 및 평가항목

사업단계별 성능검증 절차 및 평가항목 이미지
사업단계별 성능검증 절차 및 평가항목 이미지
